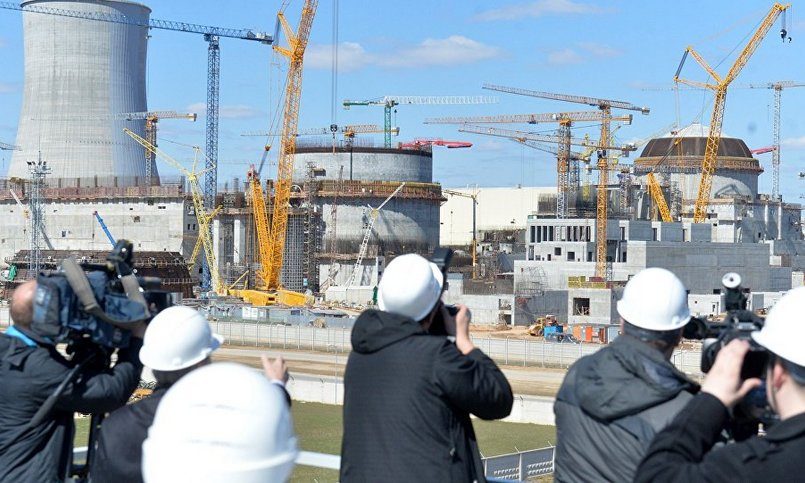

Физический пуск первого энергоблока Белорусской атомной электростанции (БелАЭС) будет осуществлен осенью этого года. Об этом сообщает ТАСС со ссылкой на замглавы Минэнерго Беларуси Михаила Михадюка.
По его словам, перед запуском необходимо пройти еще ряд этапов. Сейчас станция находится на этапе индивидуального опробования оборудования. Следующим этапом станут гидроиспытания, циркпромывка, холодная и горячая обкатка.
«После этой ревизии оборудования, если на стадии обкаток не будет серьезных форс-мажоров, осенью мы должны пойти на физический пуск», — пояснил Михадюк.
Он добавил, что белорусская сторона прилагает все усилия к тому, чтобы блок был запущен в 2019 году. Завоз ядерного топлива на БелАЭС должен будет состояться за месяц до физического пуска, уточнил чиновник. Обработанное топливо со станции будет перерабатываться в России.
«У нас принципиально всё было прописано в межправительственном соглашении по сооружению АЭС: мы возвращаем отработанное топливо на российскую сторону для его переработки. Давайте запустим станцию и будем отрабатывать межправительственное соглашение. У нас есть временной коридор — около десяти лет», — отметил заместитель министра.
БелАЭС строится в Островце Гродненской области при участии «Росатома». Второй энергоблок станции планируется запустить в 2020 году.
