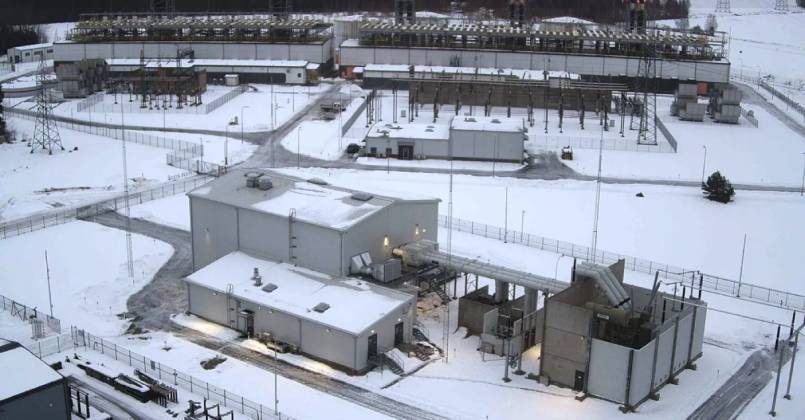

В Эстонии завершено строительство второго компенсатора для синхронизации электросетей с ЕС. Его сооружением в поселке Кийза занималось предприятие Elering, сообщает ERR.ee.
Как пояснили в компании, строительство синхронного компенсатора началось в мае 2022 года, спустя год были установлены генератор и трансформатор. В августе прошлого года прошли испытания и оборудование ввели в эксплуатацию, в ноябре завершили приемку. В декабре успешно провели проверку на короткое замыкание.
Как подчеркнули в Elering, синхронные компенсаторы имеют решающее значение для десинхронизации от российской энергосистемы. Первый из них был построен в городе Пюсси, а третий — на подстанции Виру — планируется сдать в эксплуатацию летом текущего года.
Наряду с Эстонией синхронные компенсаторы также строят системные операторы Латвии и Литвы. Общая стоимость проекта в Эстонии составляет около 90 млн евро.
